Novar اتصال شبکه اختصاصی خود را برای پارک خورشیدی در هلند راهاندازی کرد
شرکت هلندی Novar با ایجاد یک شبکه توزیع بسته (CDS) به نام Avermieden در استان گرونینگن، پارک خورشیدی Eekerpolder را مستقیماً به شبکه ولتاژ بالای TenneT متصل میکند. این راهکار خصوصی برای کاهش ازدحام شبکه متوسطولتا و تسریع ادغام پروژههای تجدیدپذیر و ذخیرهسازی طراحی شده است.
نکات کلیدی
- CDS آوِرمیدن مانند یک شبکه خصوصی عمل میکند و امکان اتصال مستقیم پروژهها به شبکه انتقال را فراهم میسازد.
- مسیر فنی: انتقال انرژی با کابل 33 kV به پست ترانسفورماتور و سپس اتصال به کابل 220 kV متعلق به TenneT.
- کابل/زیرساخت برای ظرفیت 650 MVA طراحی شده و قادر به پشتیبانی از بیش از 200 MVA تولید خورشیدی است.

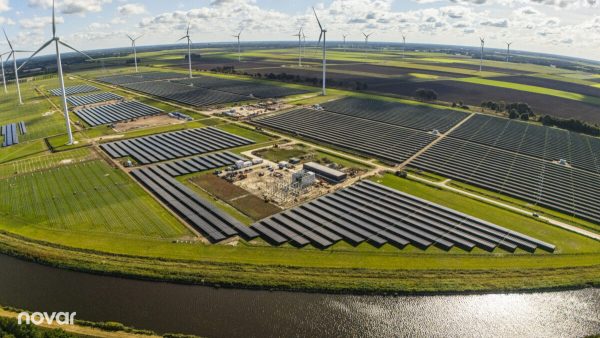

- فاز اول پارک Eekerpolder با 87 MW بهزودی متصل میشود؛ ظرفیت نهایی پروژه نزدیک به 200 MWp پیشبینی شده و در مسیر تبدیلشدن به بزرگترین پارک خورشیدی هلند است.
- در ادامه، اتصال باتریهای ذخیرهساز و امکان اتصال شرکتهای خصوصی به این CDS نیز برنامهریزی شده است.
- طبق مقررات هلند، یک CDS معمولاً حداکثر ۵۰۰ اتصال داشته و خانوار به آن متصل نمیشوند.
متن خبر (ترجمه کامل)
Novar اعلام کرد اتصال شبکهای اختصاصی با عنوان Avermieden را در شمال هلند تکمیل کرده است. این اتصال در قالب شبکه توزیع بسته طراحی شده تا توازن بین عرضه و تقاضا را حفظ کند: در زمان تقاضای بالا، انرژی بهطور مستقیم به شبکه انتقال TenneT تزریق میشود و در زمان تقاضای پایین، مازاد تولید برای ذخیره در باتریها هدایت خواهد شد.
بهگفتهٔ مدیران پروژه، ایدهٔ ایجاد CDS زمانی شکل گرفت که اپراتور توزیع محلی (Enexis) بهدلیل ازدحام شبکه متوسطولتا امکان واگذاری ظرفیت اتصال کافی برای پروژههای جدید را نداشت. با زیرساخت جدید، برق تولیدی پارکهای خورشیدی از طریق کابل 33 kV به پست ترانسفورماتور رسیده و سپس با کابل 220 kV به شبکه انتقال متصل میشود.
ظرفیت طراحی این مسیر تا 650 MVA گزارش شده است؛ مقداری که بهطور قابلتوجهی بالاتر از نیاز فعلی پارک خورشیدی بوده و بیش از 200 MVA تولید را پشتیبانی میکند. فاز نخست پروژه با ظرفیت 87 MW در آستانهٔ اتصال قرار دارد و مجموع ظرفیت نصبشدهٔ پارک به نزدیکی 200 MWp خواهد رسید؛ هدفی که این پروژه را به بزرگترین پارک خورشیدی کشور بدل میکند.
Novar همچنین از برنامه برای اتصال سامانههای ذخیرهسازی باتری به CDS آوِرمیدن خبر داده است. مطابق قوانین جاری هلند، شبکههای CDS دامنهٔ مشخصی دارند و تعهداتی شامل عدم اتصال خانوار و سقف ۵۰۰ مشترک را رعایت میکنند. این مدل میتواند ضمن سبککردن بار شبکهٔ عمومی، فضای تازهای برای توسعهٔ پروژههای تجدیدپذیر و کسبوکارهای منطقهای فراهم کند.
در یک نگاه
Novar با ساخت یک شبکه خصوصی (CDS) در گرونینگن، پارک خورشیدی Eekerpolder را مستقیماً به شبکه انتقال متصل میکند؛ فاز اول ۸۷ مگاوات، هدف نهایی نزدیک ۲۰۰ مگاوات. ظرفیت طراحی ۶۵۰ MVA و برنامهٔ اتصال باتریها، این طرح را به راهکاری مؤثر برای کاهش ازدحام شبکه و ادغام بیشتر تجدیدپذیرها تبدیل میکند.
